Расчёт станционных и межпоездных интервалов

Транспорт » Организация движения поездов на отделении дороги » Расчёт станционных и межпоездных интервалов

Исходные данные:

- длина входной горловины, Lвх = 800 м;

- длина тормозного пути, Lм = 1100 м;

- длина поезда, Lп = 800 м;

- средняя скорость движения на однопутном участке, Vср = 55 км/ч;

- длина блок-участков: Lбл’ = 2500 м, Lбл’’ = 2000 м, Lбл’’’ = 2300 м;

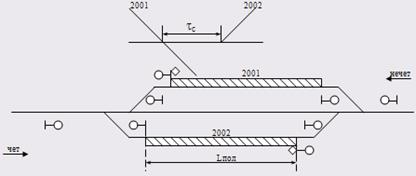

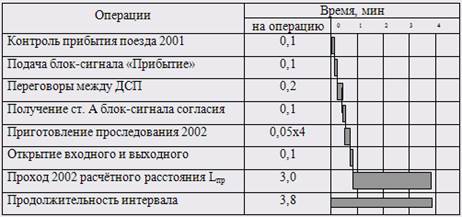

Станционным интервалом неодновременного прибытия называется минимальное время с момента прибытия на станцию одного поезда до момента прибытия или проследования через станцию поезда встречного направления.

Lпр = 800 + 1100 + 800 = 2700 м

Принимаем интервал неодновременного прибытия – 4 мин.

Расчёт станционного интервала скрещения

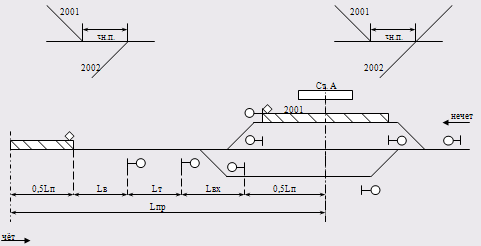

Станционным интервалом скрещения называется минимальное время с момента прибытия или проследования через станцию одного поезда до момента отправления на освободившийся перегон.

Принимаем станционный интервал скрещения – 1 мин.

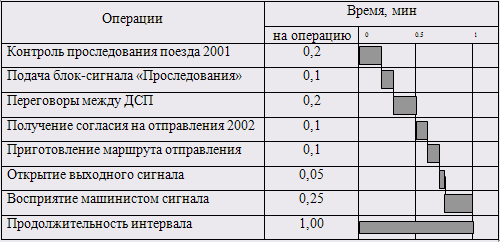

Расчёт станционного интервала попутного следования

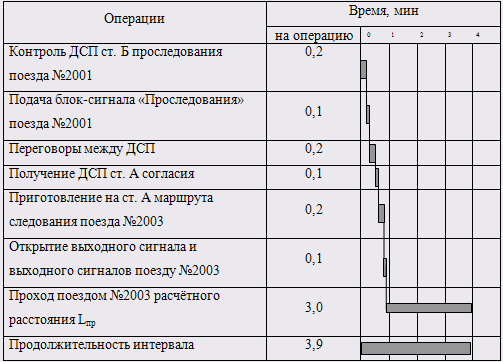

Интервалом попутного следования называется минимальное время с момента прибытия или проследования поезда через соседнюю станцию до момента отправления или проследования через данную станцию поезда попутного следования.

Принимаем станционный интервал попутного следования – 4 мин.

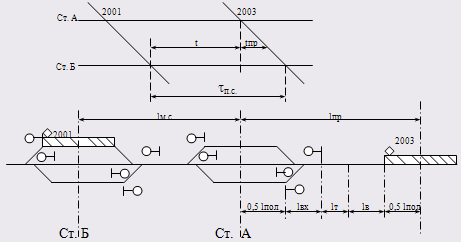

Расчёт интервала между поездами в пакете при АБ

Пакетом называется 2 и более поездов, следующих друг за другом с разграничением времени блок-участками или блок-постами.

При разграничении поездов тремя блок-участками, интервал между поездами в пакете определяется по формуле:

При разграничении поездов двумя блок-участками, интервал между поездами в пакете определяется по формуле:

Актуально о транспорте

Выбор метода ремонта
На ремонтных предприятиях могут применятся необезличенный или обезличенный ремонт машин. Необезличенный ремонт обычно применяется в небольших ремонтных предприятиях с небольшой программой и с значительной разномарочностью ремонтируемых объектов. В данном случае принят обезличенный метод ремонта. Об ...

Определение количества передвижных мастерских
Количество передвижных мастерских для выполнения работ на строительной площадке рассчитывают по формуле: где - трудоемкость работ на строительной площадке - коэффициент снижения трудоемкости за счет механизации работ (0,6…0,9) ДПМ - число рабочих дней передвижной мастерской за год, 204 дн NСП - кол ...

Техника безопасности при ремонте аккумуляторной батареи
При ремонтах с аккумуляторной батареей для предотвращения замыкания аккумуляторов пользуются инструментом с изолированными ручками и торцевым ключом с изолированным стержнем. Во время осмотра нельзя класть на аккумуляторы металлический или рабочий инструмент и пользоваться открытым огнём. При экспл ...
