Технология обработки составов в парке приема

Транспорт » Организация работы сортировочной станции » Технология обработки составов в парке приема

Страница 2

По результатам списывания состава, сверки с документами и результатов осмотра состава оператор СТЦ составляет и вводит в компьютер корректирующее сообщение. Обработав это сообщение, программа выдает всем причастным работникам (дежурному по горке, операторам горки, горочному составителю) сортировочный листок и передает его данные в горочное программно-задающее устройство для автоматического приготовления маршрутов следования отцепов.

Лимитирующей операцией является технический и коммерческий осмотр составов. Среднее время на выполнение осмотра зависит от среднего времени на обработку одного вагона, количества вагонов, числа групп осмотрщиков в парке приема.

Осмотр

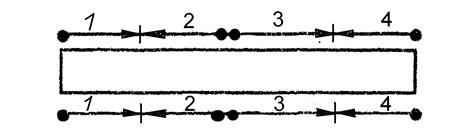

Рис. 2.1. Четырехгрупповой способ обслуживания составов в парке приема.

Средняя длительность технического обслуживания состава в парке приема определяется по формуле:

(2.3)

где t - время технического осмотра одного вагона, час (по заданию t = 0,016 час);

– число групп технических осмотрщиков в одной бригаде (по заданию x=4);

aпз – время на подготовительно-заключительные операции, 0,03 час;

=0,016*66/4+0,03=0,294 ч = 18 мин.

Коммерческий осмотр вагонов бригадой ПКО производится одновременно с техническим обслуживанием, т.е.

В зависимости от количества прибывающих в расформирование составов nр и времени на технический осмотр определяется загрузка бригады ПТО в парке приема:

; (2.4)

где nр – количество прибывающих в расформирование составов (по заданию nр =51);

S – число бригад ПТО в парке приема (по заданию S = 1);

;

Вывод: бригада загружена на 0,63, то есть загрузка бригады ПТО соответствует ограничению 0,4<<0,9.

После расчета норм времени на выполнение отдельных операций составляется технологический график технического осмотра в парке приема состава, прибывшего в расформирование. Технологический график обработки в парке приема состава поезда, прибывшего в расформирование, приведен на рис. 2.2. Технологический график обработки поезда, поступившего в расформирование

Страницы: 1 2

Актуально о транспорте

Выбор исходных параметров режимов ТО и ТР и корректирование нормативов
Исходные приложения ТО и ТР принимаются из приложения [1] tHЕО = 0,35 чел-ч LH1 = 3000 км tH1 = 3,5 чел-ч LH2 = 12 000 км tH2 = 11,6 чел-ч LHКР = 150 000 км tHТР = 4,6 чел-ч Периодичность ТО-1, ТО-2 и пробег до КР. L1 = LH1*K1*K3, км (3.1) L2 = LH2*K1*K3, км (3.2) LКР = LHКР*K1*K2*K3, км (3.3) Где ...

Диагностика неисправностей двигателя автомобиля и методы их устроения
Причина: повышенное сопротивление движению автомобиля Способ устранения неисправности: Проверьте и отрегулируйте давление в шинах, углы установки передних колес, работу тормозной системы Способ обнаружения неисправности: визуальный Причина: неисправен регулятор давления Способ устранения неисправно ...

АРМ механика по ремонту
АРМ механика по ремонту служит для отражения работ по техническому обслуживанию и ремонту машин и дорожно-строительной техники в соответствии с заявками, планирование и ведение графиков ТО гаражного оборудования, учета движения запчастей, агрегатов и материалов. АРМ механика по ремонту предусматрив ...

Разделы

Copyright © 2025 - All Rights Reserved - www.transfeature.ru
