Проектирование путепроводной развязки

Транспорт » Реконструкция узловой участковой станции » Проектирование путепроводной развязки

Страница 2

Так как , принимаем lпл =200 м (). Тогда b=100+40=140 м. Подставляя полученные значения в формулы (4.3), (4.4), получим:

;

Длина тангенса

Длина кривых:

Минимальная длина путепроводной развязки в плане от точки А отхода пути на путепровод до его середины

длина проекции путепроводной развязки на горизонтальную ось:

Минимальная длина путепроводной развязки в плане должна быть равна или больше длины в профиле. В противном случае трассу в плане надо удлинить, изменив место сооружения путепровода и угол или только угол пересечения.

Рассчитаем длину подъёмной части путепроводной развязки в профиле пути 3.

Высота бровки земляного полотна пути 1 в точке Б относительно точки А(рис 4.2.) h1-2=3м (путепровод на насыпи), строительная высота путепровода hc=0.83 м, высота рельса верхнего пути hр=0,18 м.

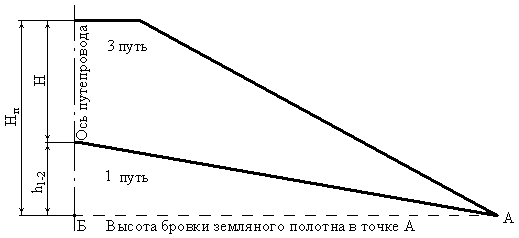

Рис 4.2 Профиль путей путепроводной развязки

Длина подъёмной части путепроводной развязки в профиле пути 3

, м (4.11)

где lпл- длина элемента профиля (площадки) в месте сооружения путепровода, м;

lп-длина подъёмной части путепроводной развязки, м.

Минимальная длина площадки

, м (4.12)

где длина тангенсов сопрягающих кривых подъёмной и спускной частей.

Длину этого элемента профиля округляем в большую сторону ( до 200 или 300 м), но она должна быть не меньше минимально допустимой. Приняв уклон спуска равным руководящему , а подъём уменьшив на сопротивление в кривых , получим

Принимаем lпл=200 м. Длина подъёмной части путепроводной развязки

где Нп- высота бровки земляного полотна пути 3 в точке Б относительно точки А:

(4.13)

Н- разность отметок головок рельсов верхнего и нижнего путей (рис. 4.3)

(4.14)

Страницы: 1 2 3 4

Актуально о транспорте

Расчет работников агрегатного участка
Расчет ведется по укрупненным нормам. Число производственных рабочих явочного и списочного контингента определяется делением трудоемкости годового объема выпуска из соответствующего ремонта на фонд рабочего времени. Явочный контингент работников, работающих в агрегатном отделении , (2.10) где – тру ...

Планирование численности персонала на станции диагностики
Расчет фонда рабочего времени одного рабочего Фрв = Драб ∙ tсм – Дпп ∙ 1,час (1) где Драб – число рабочих дней в году, дней; tсм – продолжительность смены, час.; Дпп – число предпраздничных дней. Фрв=255∙8 – 3∙1=2037 час. Фпол = Фрв ∙ (1 – а/100),час. (2) где а – плано ...

Анализ полученных результатов
Анализ результатов построения косого графика показывает, что в плановом месяце заданный перевозок был освоен на 122,52 %. При этом бюджет времени работы судов был исчерпан полностью. Такой результат обусловлен, прежде всего, тем, что имеющийся в наличии флот судоходного предприятия недостаточен для ...
